Avanza la obra que garantizará la provisión de energía para La Toma y Juan Llerena
Afirman que la progresión de los trabajos alcanza el 42%. El gobierno provincial invertirá más de 39 millones de pesos en el proyecto.
La obra que asegurará la provisión de energía para La Toma y Juan Llerena progresa a buen ritmo y ya exhibe un avance del 42 por ciento. La inversión que realiza el gobierno provincial para este proyecto, que implica la edificación de una nueva línea de media tensión, es de $39.100.000.
Aseguran que la infraestructura beneficiará a los productores y familias de la zona. Su plazo de ejecución es de un año y representa la continuación de una línea que procede de Villa Mercedes, lo que permitirá crear un “anillo energético”.

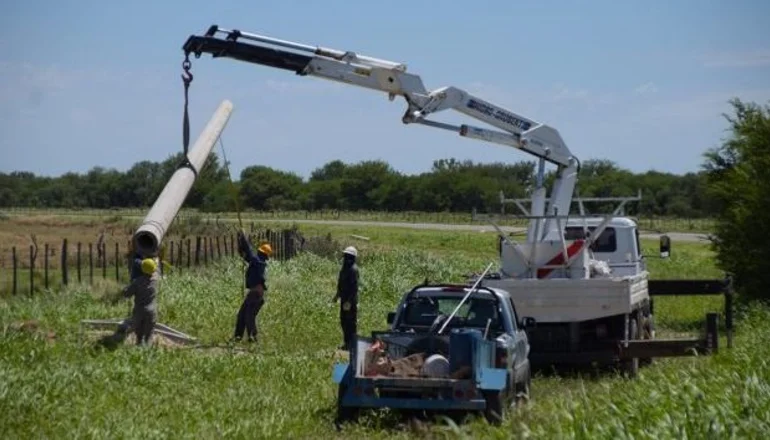

“El posteado ya está colocado y listo para llegar a Juan Llerena. Allí se están colocando los postes en el ingreso de la ciudad. Estamos en la etapa de izado de postes de madera y hormigón”, afirmó Norberto Gómez, jefe del Programa Infraestructura Energética.
Señaló que la obra inicia en el kilómetro 55 de la Ruta Provincial N°2. “Esta construcción consta de la continuación de la misma hasta La Toma, la cual tendrá dos puntos de ingreso de energía. Al estar alimentada de dos lugares diferentes, será más tolerante a las fallas”, agregó.
